武汉防水工程

新闻分类

产品分类

联系我们

武汉吉胜防水保温工程有限公司

电话:400-845-3464

手机:13995551458

地址:武汉东湖新技术开发区高新大道418号迎宾家园2(商业)栋1层07室

网址:www.whjsfs.cn

看武汉防水堵漏如何完成地下车库堵漏问题

您的当前位置: 首 页 >> 资讯专栏 >> 行业新闻

看武汉防水堵漏如何完成地下车库堵漏问题

发布日期:2019-05-01 作者:武汉吉胜防水保温工程有限公司 点击:

现在的房屋多少都会遇到很多的问题 ,下面就让小编简单为大家介绍下,武汉防水堵漏对于地下车库堵漏问题,我们该如何解决呢?

武汉防水堵漏

武汉防水堵漏


1、编制依据


根据武汉市武汉大学综合设计研究院设计的郑东新区宏远公司住楼工程的地下室防水工程设计图纸和本工程施工组织设计。



2、工程概况


地下室底板平面面积约5000m2,分为10块,间有伸缩缝6条,伸缩缝宽度10~28cm,后浇带4条,宽度100㎝。地下室负二层,底板到±0.000为8.73m,立面面积约为1400平方。



3、施工进度


月  日开始施工,到  月  日底板施工完毕,(按施工进度计划)。立面施工到挡土墙±0.000砼完,局部立面随土建混凝土墙面进度进行。



4、施工准备


4.1  施工面的清水砼挡土应修补后磨光,坚实平整,含水率≤9%,以保证材料粘贴牢固。

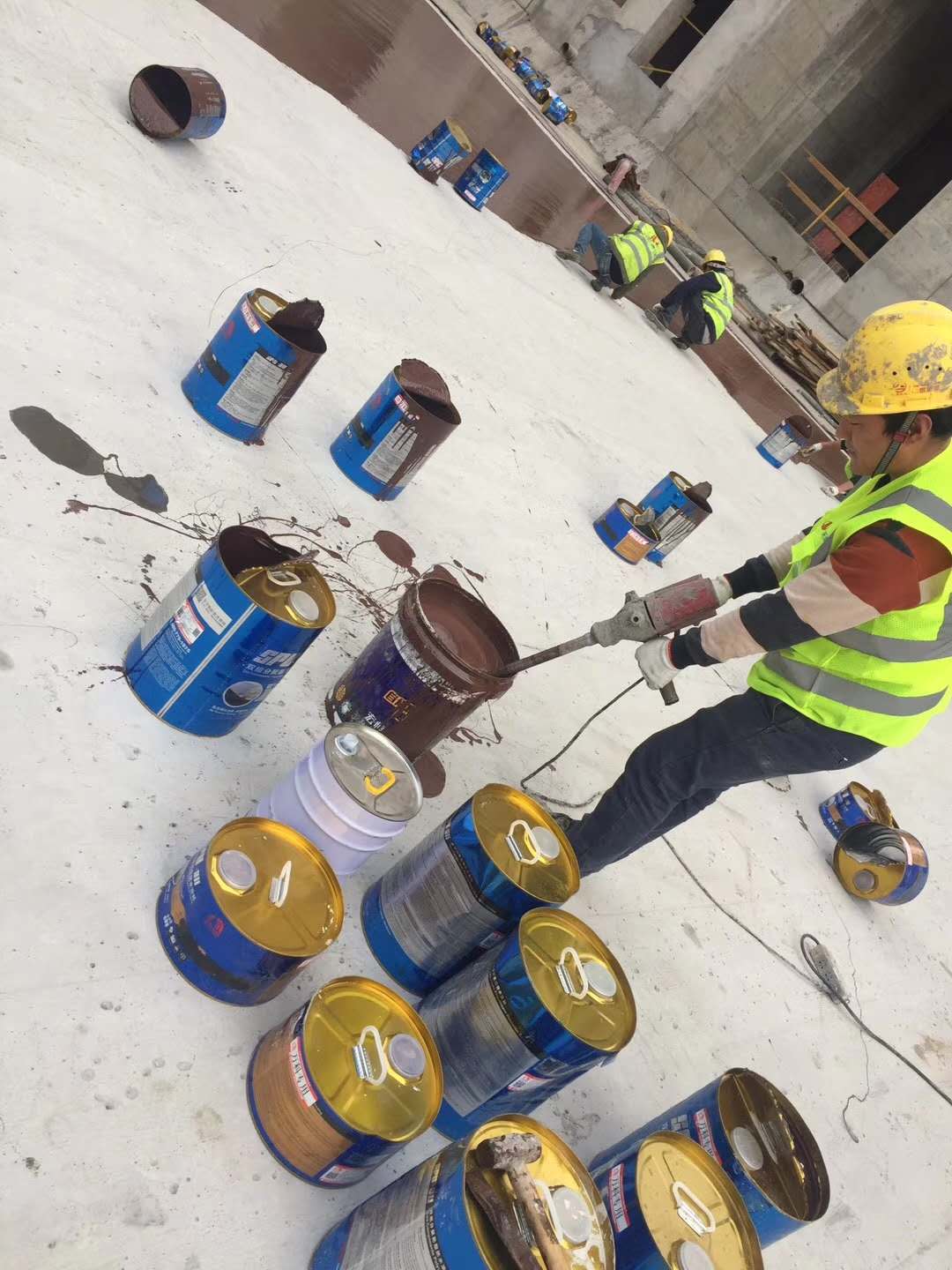

4.2  底板平面涂一遍冷底油,干燥4小时。



5、劳动组织

月  日  名持证上岗工人进入现场清扫施工面,涂冷底油。 月   日持证上岗人员可达到人。



6、材料准备


材料选用4厚SBS复合胎合格品,应带有出厂合格证、防伪标志和随料出厂质检单。材料施工前进入现场,应立放不得交叉叠放。材料进场后由甲方、乙方和监理三方共同抽样复测,保证材料符合要求,不符合要求的材料,不得使用到该工程上。



7、施工方法

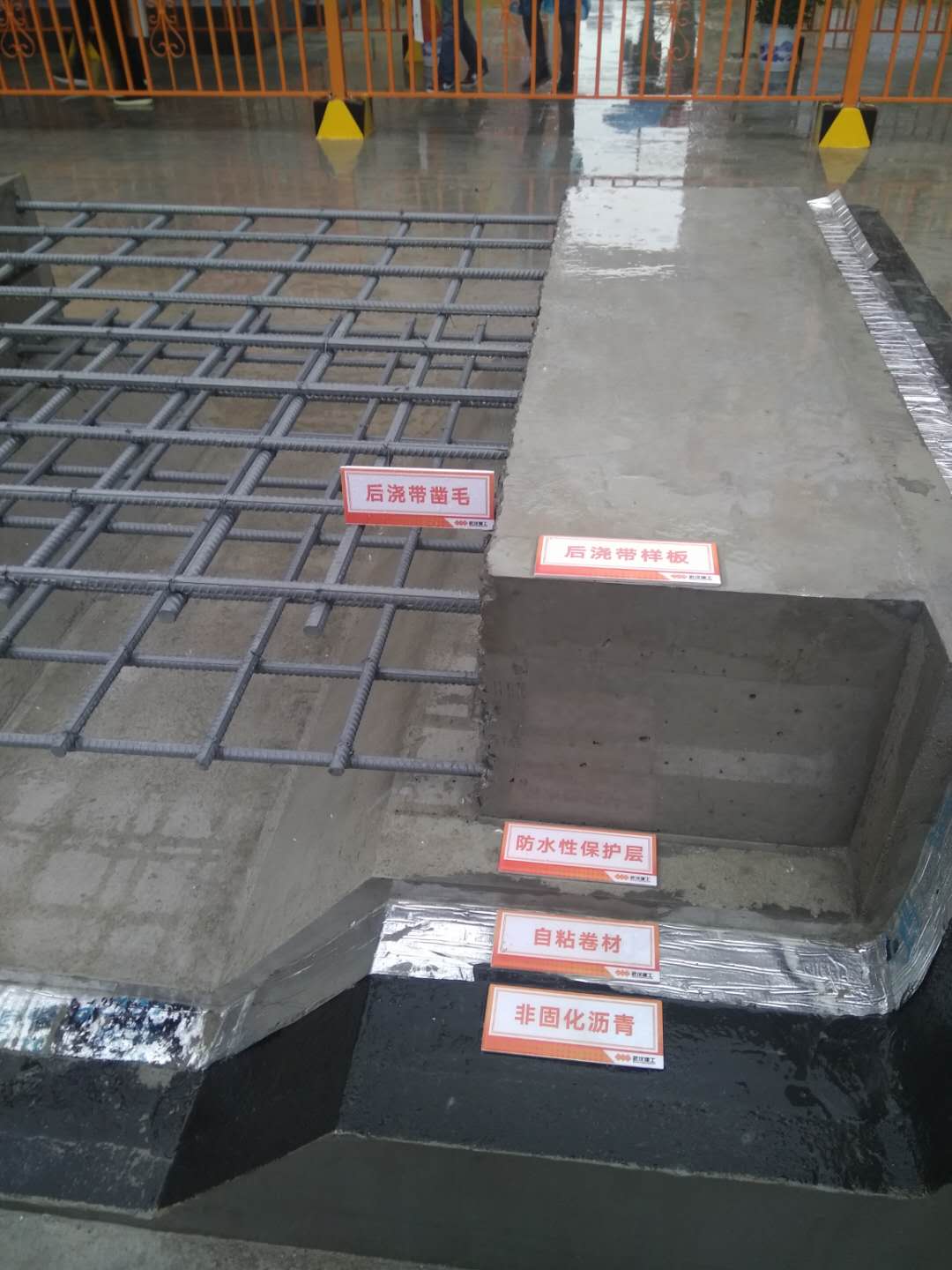

7.1  底板平面由北向南相互施工,首先从低凹处开始,低凹处的坑槽要求热熔粘贴法,并保证其平整。卷材之间长边与短边的搭接均为10cm。阴阳角的附加层为宽度每边≥250㎜。


7.2  底板采用空铺法,主次楼下沉时可以避免拉断防水卷材。底板立面粘铺到永久性保护墙相同高度时,必须甩出20—25cm预留茬,预留茬应搭在保护墙的平面,茬头抹2—3㎝泥巴保护层,以免损坏。待主体粘贴卷材时,接茬搭接部分在热熔翻贴在主体墙上。



8、成品保护


8.1 底板防水施工完成后,在做防水保护层前,防水施工队自验合格后必须报验项目部,待检查合格后报监理单位检验;施工中并应防止土建施工工具等尖锐物损坏防水层。一旦发现防水层被破坏,应及时修补,杜绝隐患。


8.2 立墙甩出的预留茬头。用泥巴粘合并砌两层砖予以保护。立面防水施工结束后,应及时回填,严防架子管、施工工具等抛落造成防水层损坏。



9、质量标准


平面与立面相连处,卷材应紧贴阴角,附加层与防水层应粘贴密实。接缝部位必须粘接牢固、严密,绝不允许缝边空鼓,翘边滑移。确保防水质量,达到不渗不漏;伸缩缝V字型处的防水卷材长度不应少于200㎜。



10、检验


SBS复合胎防水卷材,复测检验标准应与出厂随料质检单一致,纵横拉力不能低于300N。


11、安全措施


11.1  喷灯、燃料施工时分开放置,专人看管。


11.2  施工人员必须配戴好防护用品。


11.3  施工时防止高空落物,作业区上部要有防护设施。

武汉防水堵漏哪家好

武汉防水堵漏哪家好


以上的内容希望对大家有帮助,相信大家看了这篇文章也是有所领悟,想了解更多也欢迎您咨询访问武汉吉胜防水保温工程有限公司。


本文网址:http://www.whjsfs.cn/news/524.html

关键词:武汉防水堵漏,武汉防水堵漏工程,武汉防水堵漏公司

最近浏览:

  • 在线客服
  • 联系电话
    13995551458
  • 在线留言
  • 手机网站
  • 在线咨询
    欢迎给我们留言
    请在此输入留言内容,我们会尽快与您联系。
    姓名
    联系人
    电话
    座机/手机号码
    邮箱
    邮箱
    地址
    地址
